GPO Chociule coraz bliżej docelowego kształtu. Kluczowe elementy stacji już zrealizowane
Ilustracja nadesłana (przez 3PR)
Ilustracja nadesłana (przez 3PR)

Natipol Energy z Grupy OLIKOL realizuje kolejny etap budowy GPO 110/20 kV w Chociulach. Transformator mocy został już zamontowany, zaawansowane są prace związane z częścią budowlaną budynku GPO, Do końca września zakończone będą prace budowlane na budynku GPO. Montaż rozdzielnic Sn i potrzeb własnych odbędzie się w połowie września. Trwa finalizacja montażu aparatury 110kV na polu WN oraz prace związane z uziemieniem i ochroną odgromową stacji, a na trasie przyszłej linii kablowej 110 kV prowadzone są roboty na kolejnych odcinkach.

Budowa GPO 110/20 kV Chociule to jeden z projektów infrastrukturalnych realizowanych przez Natipol Energy z Grupy OLIKOL, którego celem jest stworzenie nowoczesnego węzła elektroenergetycznego wspierającego przyłączanie odnawialnych źródeł energii do krajowego systemu elektroenergetycznego.

Projekt obejmuje budowę stacji elektroenergetycznej GPO 110/20 kV Chociule wraz z niezbędną infrastrukturą techniczną oraz budowę ok. 6,4-kilometrowej linii kablowej 110 kV, łączącej stację z systemem elektroenergetycznym.

Transformator już na miejscu

Jednym z najważniejszych etapów realizacji inwestycji był montaż transformatora mocy. Zadanie zostało wykonane, a urządzenie znajduje się już na terenie stacji.

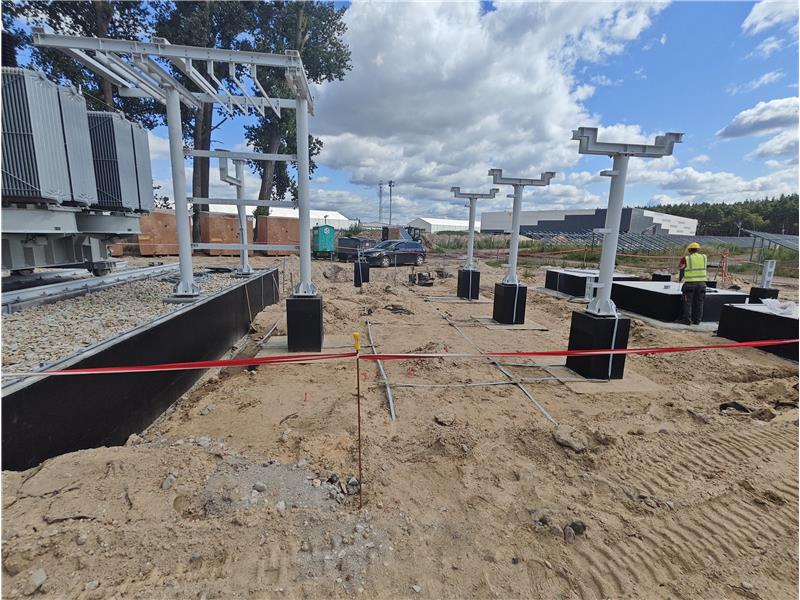

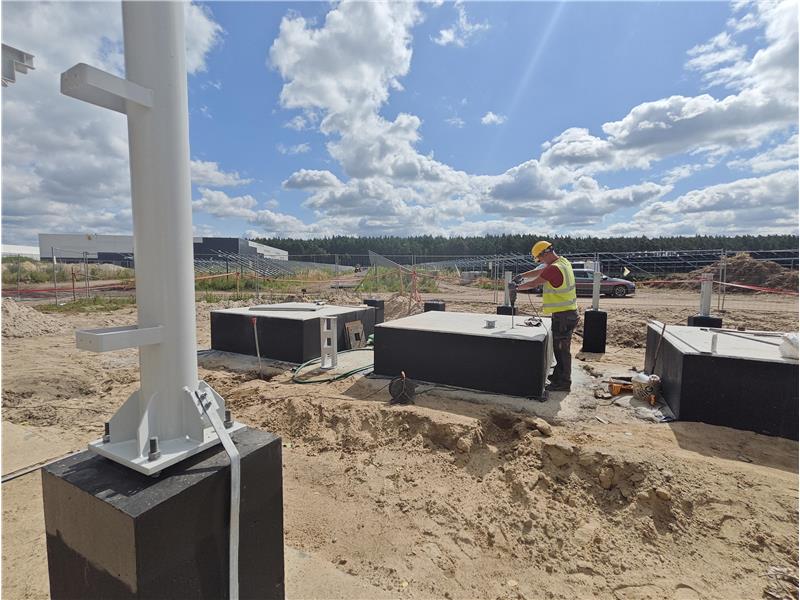

Równolegle prowadzone są prace związane z przygotowaniem infrastruktury technicznej GPO. Instalacja uziemiająca na zewnątrz budynku jest obecnie zaawansowana w około 80%, natomiast w ramach instalacji odgromowej wykonano już odgromy pionowe wbijane. Do zakończenia tego etapu pozostaje montaż masztów odgromowych.

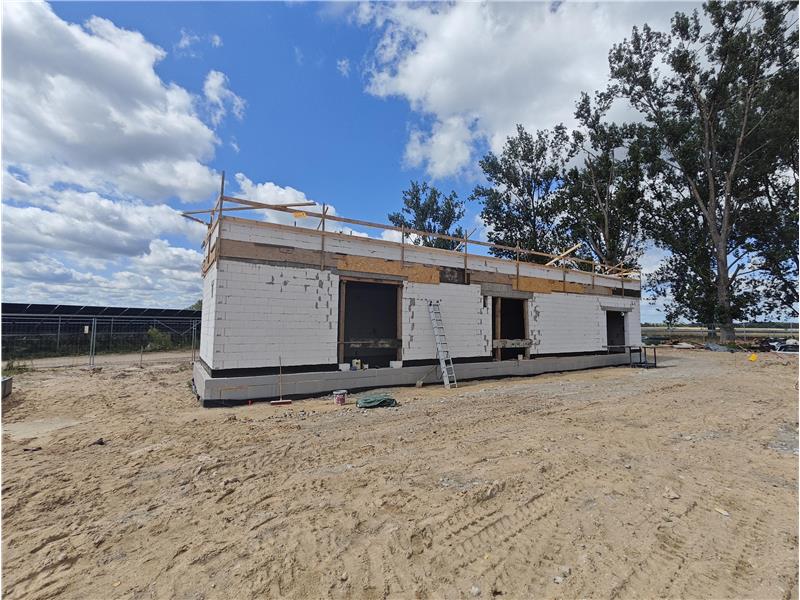

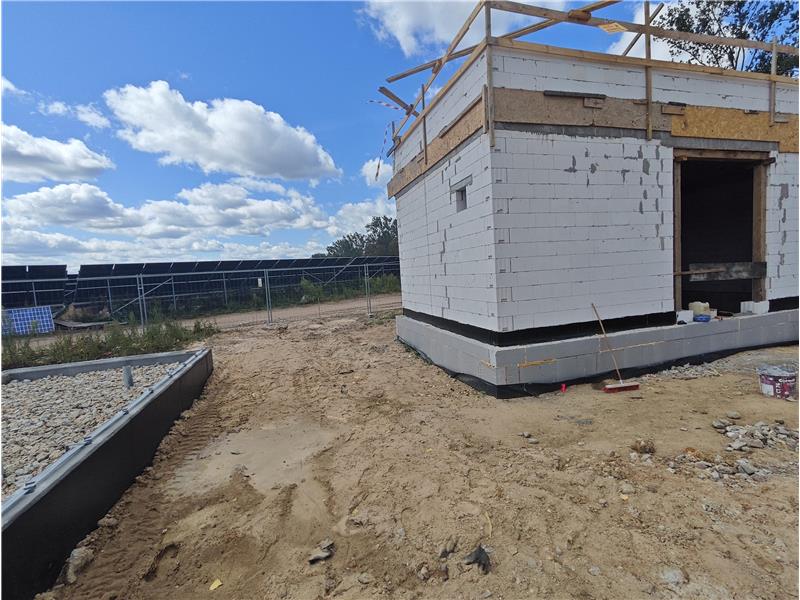

Postępują również prace w budynku GPO. Wśród realizowanych elementów znajdują się m.in. montaż podłogi technicznej, wewnętrzne instalacje elektryczne i sanitarne HVAC, w ramach których wykonano przejścia wentylacyjne przez strop i ściany.

„Budowa GPO Chociule wchodzi w etap, w którym coraz wyraźniej widzimy docelowy kształt całej infrastruktury. Szczególnie istotne są dla nas kolejne kamienie milowe – montaż transformatora, rozwój infrastruktury uziemiającej i odgromowej oraz postęp prac przy linii 110 kV. To właśnie połączenie stacji z systemem elektroenergetycznym będzie jednym z kluczowych elementów całego przedsięwzięcia" – mówi Rafał Wyka, Prezes Zarządu Grupy OLIKOL.

Równolegle powstaje linia 110 kV

Drugim kluczowym komponentem inwestycji jest linia kablowa wysokiego napięcia 110 kV o długości około 6,4 km.

Prace prowadzone są obecnie na kilku odcinkach trasy. Roboty ziemne na kilku odcinkach zostały już zakończone, natomiast na części ich zaawansowanie wynosi około 60%. Równolegle przygotowywane są kolejne etapy związane z ułożeniem kabla 110 kV i światłowodu, wykonaniem muf oraz głowic kablowych.

Na budowę dostarczany jest również osprzęt niezbędny do realizacji kolejnych etapów prac. Istotnym elementem wyposażenia stacji jest także dławik kompensacyjny, który został dostarczony na plac budowy.

„Realizacja linii 110 kV wymaga prowadzenia wielu prac równolegle – od przygotowania terenu i robót ziemnych, przez wykonanie przewiertów i tras kablowych, aż po ułożenie kabla, montaż głowic oraz późniejsze pomiary i odbiory. Postęp na poszczególnych odcinkach pozwala nam sukcesywnie przechodzić do kolejnych etapów realizacji" – podkreśla Paweł Janicki, Dyrektor Handlowy Natipol Energy.

Infrastruktura dla dalszego rozwoju OZE

GPO Chociule będzie pełnić funkcję węzła transformacji i przyłączenia energii elektrycznej, wspierając integrację odnawialnych źródeł energii z systemem elektroenergetycznym.
Rozbudowa tego typu infrastruktury jest niezbędnym elementem transformacji energetycznej.

Dynamiczny rozwój energetyki odnawialnej wymaga bowiem nie tylko powstawania nowych instalacji wytwórczych, ale również rozwoju sieci i stacji elektroenergetycznych, które pozwalają na bezpieczne i stabilne wprowadzanie produkowanej energii do systemu.

GPO 110/20 kV w Chociulach zostało zaprojektowane właśnie z myślą o tej roli – jako infrastruktura umożliwiająca efektywne przyłączanie nowych źródeł energii oraz zwiększająca możliwości integracji

OZE z krajowym systemem elektroenergetycznym.

Zgodnie z aktualnym harmonogramem kolejne kluczowe etapy realizacji inwestycji obejmują m.in. zakończenie prac przy infrastrukturze stacji, montaż aparatury energetycznej, realizację kolejnych etapów linii 110 kV, przeprowadzenie prac kontrolno-pomiarowych, testów oraz przygotowanie GPO do energetyzacji.

Planowane osiągnięcie gotowości GPO do energetyzacji przypada na styczeń 2027 roku, natomiast część prac związanych z zagospodarowaniem terenu i robotami wykończeniowymi będzie kontynuowana w kolejnych tygodniach.

Inwestor i wykonawcy

Inwestorem przedsięwzięcia jest Elektrownia PV Żółta Sp. z o.o., natomiast generalnym wykonawcą robót jest Nomad Electric Sp. z o.o., spółka należąca do Grupy R-Power.

Natipol Energy, spółka należąca do Grupy OLIKOL, odpowiada za realizację inwestycji w obszarze infrastruktury elektroenergetycznej.

„GPO Chociule to projekt wymagający połączenia kompetencji z zakresu budownictwa, elektroenergetyki, automatyki i infrastruktury sieciowej. Dziś możemy mówić o konkretnych, widocznych efektach prac. Transformator jest już na miejscu, kolejne elementy wyposażenia trafiają na budowę, Dławik SN zamontowany, transformator uziemiający i rezystor zamontowany. Prace na trasie linii 110 kV są prowadzone na kilku odcinkach jednocześnie. To ważny etap realizacji całego przedsięwzięcia" – dodaje Paweł Janicki, Dyrektor Handlowy Natipol Energy.

(gz)

Kategoria wiadomości:

Z życia branży

Źródło:
3PR
urządzenia z xtech

Interesują Cię ciekawostki i informacje o wydarzeniach w branży?
Podaj swój adres e-mail a wyślemy Ci bezpłatny biuletyn.

Komentarze (0)

Możesz być pierwszą osobą, która skomentuje tę wiadomość. Wystarczy, że skorzystasz z formularza poniżej.

Wystąpiły błędy. Prosimy poprawić formularz i spróbować ponownie.
Twój komentarz :
